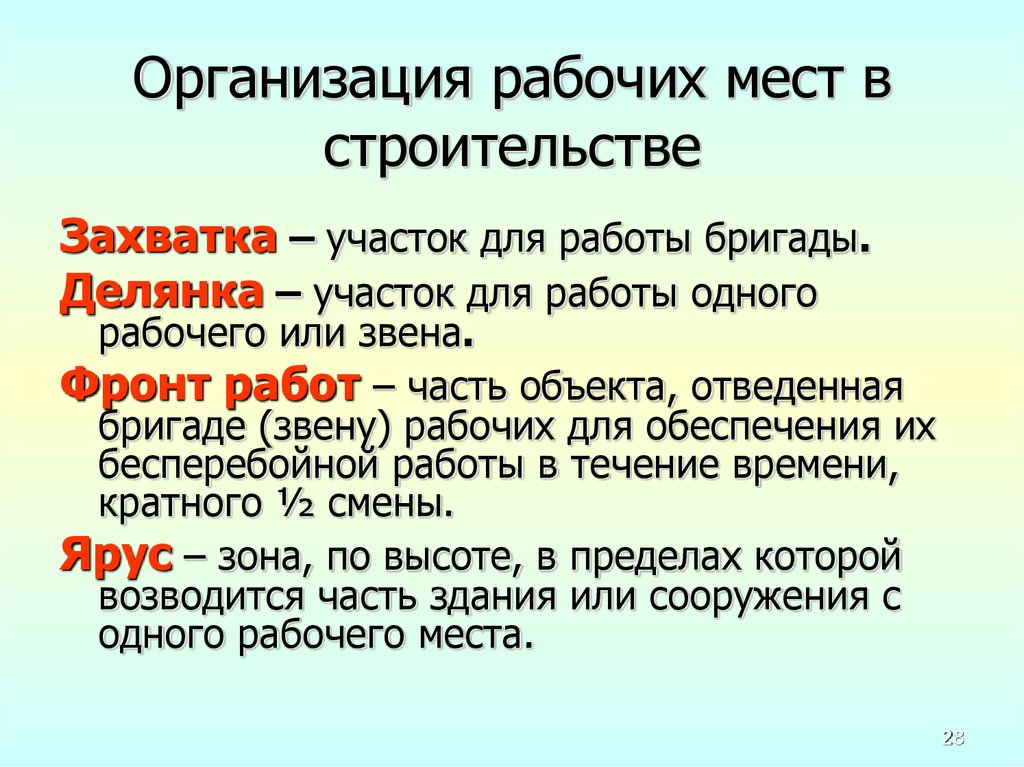

Что такое захватка в строительстве? Виды захваток
Захватка в строительстве – часть здания (сооружения) в пределах которой повторяются одинаковые или схожие комплексы строительных процессов. Они характеризуются примерно равной продолжительностью работ, составом технологических процессов, трудоемкостью.
Захваткой может быть этаж, часть этажа, часть котлована и так далее.
Этапы работ с минимальной механизацией труда при разработке ПОС: выбор метода производства работ, разделение фронта работ на захватки, подбор инструмента, организация рабочего места.
При разбивке захваток стоит учитывать необходимость организации двух захваток для одного звена, работы на которых ведутся параллельно.
Виды захваток
В строительстве наиболее распространённым вариантом является разбиение фронта работ на ярусы, при котором за величину захватки принимают не менее дневной выработки звена (например, при кладочных работах по маякам величина захватки на стенах будет составлять около 40 квадратных метров).
Строительство односекционных зданий ведут одной захваткой. Кладку первого яруса стен следует завершать в течение одной смены. В последующие смены проводится подготовка фронта работ для кладки второго яруса.
Строительство многосекционных зданий выполняется при организации двух захваток: на первой захватке проводятся работы по возведению кирпичной кладки, на второй осуществляются монтажные работы. После завершения работ на захватках, строители с первой захватки переходят на вторую, а монтажники, соответственно, на первую. Таким образом проводится возведение каждого этажа.
Также существует метод продольно-поперечных захваток, при котором здание разбивается на части в поперечном направлении. В одной части здания осуществляются работы по укладке стен, в другой ведется монтаж сборных конструкций. Последовательность выполнения работ: на первой захватке возводится кирпичная кладка, на второй проводится заготовка кирпича и установка подмостей, на третьей захватке ведется монтаж крупнопанельных перегородок, на четвертой - электромонтажные работы.
Технологические работы по возведению зданий, имеющих глухие протяженные стены, возводятся поточно-кольцевым методом. При таком методе организации работ здание на захватки не разбивается, поскольку звенья каменщиков должны перемещаться по периметру здания таким образом, чтобы возводимая конструкция находилась от них справа. Подобный метод применяется исключительно при возведении промышленных или складских зданий.
Стройка
Проектно-технический центр «ЛУКАРИНВЕСТ» имеет большой опыт в сфере проектной деятельности металлоконструкций различных по сложности, виду и предназначению. Более подробно с нашими работами вы можете ознакомиться в разделе портфолио на нашем сайте.
Обращайтесь по телефону: 8 (937) 654 - 99 - 76.
Пишите на нашу почту: office@kmdrus.ru
07.02.2023
Просмотров: 18754
