ПОС: исходные данные, разработка, согласование и утверждение
Проект организации строительства (ПОС) разрабатывается в соответствии со следующей нормативной документацией:
- Постановление Правительства РФ от 16.02.2008 №87 «О составе разделов проектной документации и требованиях к их содержанию»;
- СП 48.13330.2019 от 25.06.2020 «Организация строительства»;
- МДС 12-46.2008 Методические рекомендации по разработке и оформлению проекта организации строительства, проекта организации работ по сносу (демонтажу), проекта производства работ;
- Градостроительный кодекс РФ.
Исходные данные
Исходные данные для разработки ПОС могут варьироваться в зависимости от особенностей проекта.
МДС 12-46.2008 приводит следующий перечень исходных данных:
- задание заказчика на разработку проекта организации строительства;
- разделы проекта строительства объекта капитального строительства: схема планировочной организации земельного участка; конструктивные и объемно-планировочные решения; смета на строительство объектов капитального строительства;
- план транспортной инфраструктуры района;
- решения генерального плана;
- объемы строительно-монтажных работ по отдельным зданиям и сооружениям;
- номенклатура и объемы работ, выполняемых в подготовительный период;
- сведения об условиях производства строительно-монтажных работ на реконструируемых объектах;
- сведения об условиях поставки и транспортирования с предприятий - поставщиков строительных конструкций, готовых изделий, материалов и оборудования;
- данные об источниках и порядке временного обеспечения строительства водой, электроэнергией, паром и т.п.;
- сведения о возможности обеспечения строительства рабочими кадрами, жилыми и бытовыми помещениями;
- мероприятия по защите территории строительства от неблагоприятных природных явлений и геологических процессов и этапность их выполнения.
В задании на разработку проекта организации строительства указываются: основание для проектирования, заказчик, генеральная и субподрядные проектные организации, источник финансирования, приводится перечень прилагаемых исходных данных, требования к выделению очередей и пусковых комплексов, устанавливаются сроки, стадийность, вариантность, порядок разработки и сдачи проекта организации строительства.

Разработка ПОС
Разработка даже небольшого ПОС – ответственная работа. К сожалению, в наше время некоторые компании не относятся с должным вниманием к данному разделу документации.
Приводим наиболее часто используемый порядок разработки ПОС (может меняться в зависимости от особенностей проекта):
1. На основании исходных данных и проектных решений определяется общий комплекс строительных решений;
2. Все планируемые строительные работы должны быть разделены на специализированные процессы и установлена четкая последовательность их выполнения;
3. На основании определенных при проектировании сроков строительства задаются сроки реализации отдельных строительно-монтажных процессов, осуществляется распределение материальных и капитальных вложений по кварталам и годам, устанавливаются сроки строительства зданий и сооружений;
4. Готовятся ведомости на монтаж, пуско-наладку оборудования и механизмов, необходимых для строительства целого объекта, а также для отдельных зданий и сооружений;
5. Проводится анализ методов организации и выполнения строительно-монтажных работ, и выбираются самые рациональные;
6. Проводится разработка календарного плана строительства и сетевого графика;
7. Определяются необходимые материально-технические ресурсы на основании проектной документации;
8. Готовятся планы и технологические схемы для поставки строительных конструкций и материалов на объект:
- для обеспечения объекта всеми необходимыми ресурсами разрабатывается транспортная схема поставки;
- определяется потребность в машинах и механизмах, исходя из количества перевозимого груза и объема погрузочно-разгрузочных работ;
- рассматривается возможность самостоятельного производства и определяется процедура сотрудничества с предприятиями - поставщиками.
9. Готовятся ведомости работ на подготовительный период строительства объекта;
10. Составляется календарный план и сетевой график на подготовительный период работ;
11. Определяется потребность в инженерных ресурсах (вода, электроэнергия, газ и т.п.);
12. Определяется потребность во временных зданиях и сооружениях, рассматривается возможность применения типовых проектов;

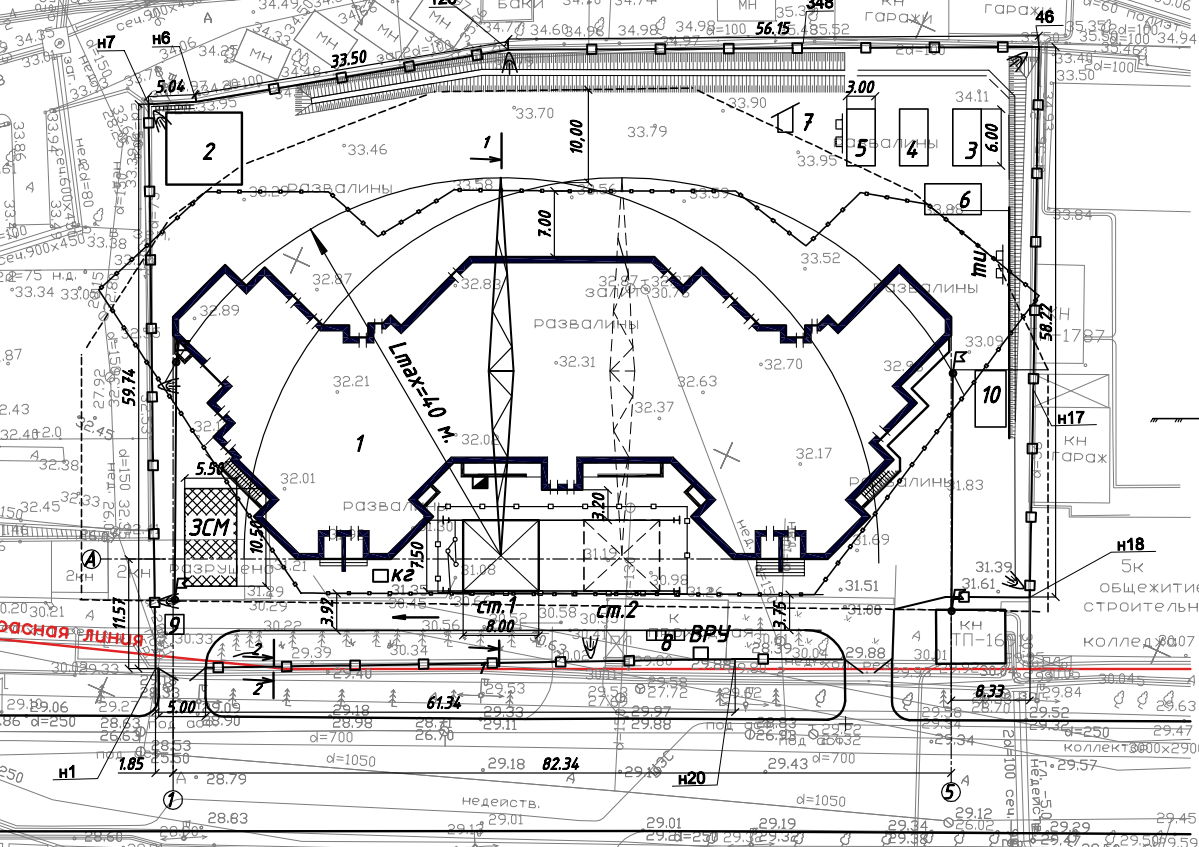

13. Разрабатывается стройгенплан объекта;
14. Предусматриваются мероприятия, отвечающие за соблюдение санитарных норм и обеспечивающие безопасность труда на объекте;
15. Составляется пояснительная записка.
С подробным составом ПОС вы можете ознакомиться в статье «Что такое ПОС?» на нашем сайте.
Для объектов капитального строительства (в случае заключения договора непосредственно с заказчиком) разработка проекта организации строительства осуществляется организациями, имеющими допуск СРО на разработку проектной документации. В случае разработки ПОС по договору с генеральным проектировщиком, в проект будет приложены СРО генерального проектировщика, и он будет иметь два комплекта титульных листов.
Согласование и утверждение ПОС
Соответствие ПОС требованиям технических регламентов контролирующих органов и надзорных служб определяет вероятность его успешного согласования.
Список организаций определяется в зависимости от особенностей проекта.
Наиболее часто процедура согласования проводится со следующими органами:
- с органом местного самоуправления, в ведении которого находится строительная площадка (помимо согласования им будет проведена проверка выполнения требований к проектной документации);
- с организациями, выдавшими технические условия на присоединение к существующим инженерным сетям (в случае любого отступления от требований выданных технических условий - при отсутствии возможности подключения в согласованной точке, при необходимости переноса сетей и др.);
- с органом, который разрабатывал / утверждал государственные стандарты (в случае обоснованного отступления ПОС от норм или стандартов);
- с бассейновым водным управлением (местным подразделением Росприроднадзора) при расположении строящегося объекта в водоохранной зоне;
- с комитетом по охране объектов культурного наследия (в случае расположения стройплощадки рядом с объектами, представляющими историческую ценность).
После получения всех необходимых согласований, проект организации строительства вместе с проектной документацией передается на экспертизу (согласно статье 49 Градостроительного кодекса РФ). В случае получения положительного заключения экспертизы, заказчиком проводится утверждение данной документации.
